お寺さんから、以下のお堂の雨戸8枚の更新修復のご依頼を受けました。
敷居 落ちているし・・・ (-_-;)lll
反対側の4枚も・・・ 傷みは酷い
中から見ると・・・ もう、お化け屋敷状態 (´Д`) うへぇ…
この案件、相当骨が折れるであろうことを覚悟し、現地の採寸を入念に行い、雨戸の製作図を書き上げることからスタートです。
まずは、製作図通りに1枚を試作。
パーツが全て揃ったら、
組立て(裏側)
表側
これで行けそうなので、残りの7枚を製作するのですが、作業効率を考え、各パーツを一気に製作します。 各パーツの大きさに木材を製材し、墨付けします。 本来なら、ゲビキ線が良いのでしょうが、老眼で見えづらいので、鉛筆線です。
戸車が入る穴は、ノミでコツコツと掘りました。
戸車の頭が出る寸法は、雨風が吹き込まないよう、2ミリ程度に抑えています。
雨戸の縦枠の溝掘りをテーブルソーで3本溝切り、
ノミで、溝の中に残った薄い木を取り除きます。
トリマーで溝の底部を揃えます。
横木を入れるためのホゾ穴を掘ります。
横木の両端に、ホゾ穴に入る部分のホゾを作ります。
中には、こんな失敗も。
切ってはいけない所を切ってしまい、埋め木で修復。
面取りも、全て実施します。
パーツが全て出来上がったら、組立てです。
まず、杉羽目板(105x12x1820)8枚入り¥2,980 を使って雨戸の表面を構成するのですが、板の文様がバラバラなので、濃淡のバランスを考えて組み合わせます。
ホゾには、木工ボンドをしっかりと塗ります。 ボンドを塗る前、雨戸に歪みが無いこと確認し、歪みがあれば調整します。
クランプで挟み込んで固定し、ホゾ部分をエアータッカーでフィニッシュネイルを打ちます。

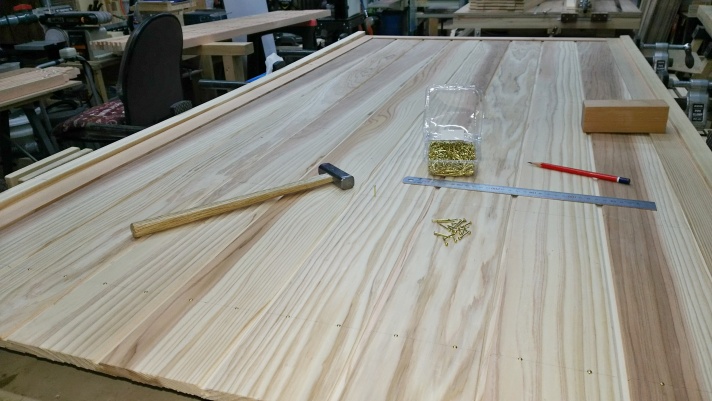

表側から、6本の横棒に真鍮釘を打ちます。(1枚 6✕16=96本)
頭頂部を切り揃えます。
鴨居の溝に入る部分の加工
敷居レール部分の加工
完成(裏)
表
続いて、塗装です。
裏側は未塗装にしますので、余計な塗装が付かないようマスキングテープを貼ります。
まずは、着色を良くするために下地用塗装をします。
防虫・防腐塗装の下地塗装(クリア) 3.4Lが、約1万円 高っ! (´ヘ`;)
着色塗装は、2度塗りしました。
着色用の塗料 7Lが、約2万円 高っ! (×□×;)
下地処理と合わせて3回塗りましたので、さすがにこれだけ丁寧に塗装すれば、見栄えは良くなりますね。
雨戸製作に10日間を費やし、ようやく現地での取り付け作業に入りました。
何と言うことでしょう! 雨戸の傾きがハンパない ( ̄_ ̄|||)
角の柱が落ち込んで、敷居の傾きが酷いところの修整
板を削いで、落ち込んだ分を足す形にし、木工ボンドで貼り付け。
一回では補正しきれなかったので、再度、修正木材を作って、何とかクリアー。
建物自体が歪んで柱が傾いているので、柱と雨戸の当たり面に隙間が・・・
外から、あて木で隙間を目隠し。
施錠は、昔ながらのねじ式を重なり部に取り付け。
ボンドで付けている木は、建物の歪みで、枠がぴったりと合わないので付け足してます。
その直下には、スライド錠(カンヌキ)【こじ開け防止用】
4か所の引き戸のうち1か所はシリンダー錠で、外から施錠。
未塗装の木材と柱に塗装し、修理した感を減らして一体感を!

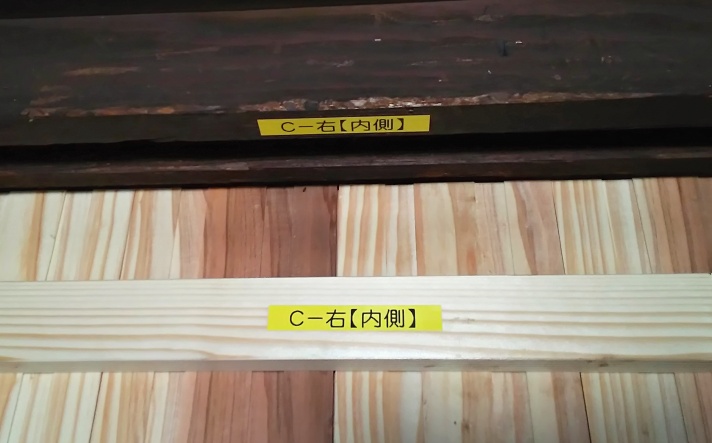

このお堂は、地蔵盆の時に、雨戸を全て外して使われるのですが、雨戸を嵌め戻すときに、元の位置が分かるようシールを貼りました。
4ヶ所の引き戸別に色分けし、左右と敷居の内外が分かるようにしました。
15日間かけて、何とか完成することが出来ました。
今回は、多くの教訓を与えて頂いた案件でした。
1.建具の製作時間を甘く見て大誤算。
2.超古い建物でしたが、取り付け調整を軽く見過ぎて大誤算。
今思えば、何を考えていたのか、雨戸製作に3日、現地調整に1日で、見積書を出してしまい、おまけに材料費も予定オーバー・・・ お寺だけに、修行という教訓か~
(T、T)
(*´人`*) 南無阿弥陀仏 チ~ン
